Ziel:
Ziel dieser Abläufe ist es, nach erfolgreicher Akquise die richtigen Dokumente zu Angebot und Vertrag zwischen Kunde, IPT, WZL und WZL GmbH auszutauschen. Dies schließt auch die Abläufe mit Vorzimmern und Buchhaltung ein.
|

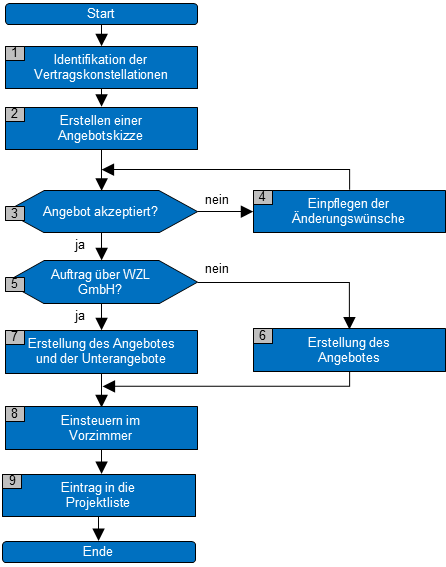

Prozessablauf:
|
Prozessbeschreibung:
| Nr. | Prozessschrittbeschreibung | Unterlagen | V | M | I |
| 1. | Identifikation der Vertragskonstellationen
Identifikation des Projektumfanges
Ermittlung der Vertragskonstellationen | Vertragskonstellationen_neu | OI | - | PL |
| 2. | Erstellen der Angebotsskizze
Das Angebot wird mit Hilfe der Lotus-Datenbank "WZL-Projektabwicklung" erstellt.
Definition des Projektinhaltes, der Projektdauer, der beteiligten Mitarbeitenden, des Zeitplanes und der Kosten
Erstellen der Angebotsskizze (Angebotsnummer: 000)
Abhängigkeit von den Vertragskonstellationen
Nach Rücksprache mit OI die Angebotsskizze versenden und mit dem Kunden abstimmen.
- Einholen von Feedback
- Einpflegen der Änderungswünsche
- Eintrag in die Projektliste
Wichtig:
Falls das Angebot über die GmbH versendet wird, muss ein Unterangebot erstellt werden. Der genaue Ablauf ist den Angebotskonstellationen zu entnehmen. | WZL-Projektabwicklung
Bearbeitungshinweise Angebotskalkulation
Angebotskalkulation | PL | - | GL / OI |
| 3. | Einsteuern im Vorzimmer
Nachdem die Kundin / der Kunde die Angebotsskizze akzeptiert hat, wird sie im Vorzimmer eingesteuert und erhält dort eine Angebotsnummer, die durch das Vorzimmer vergeben wird. Damit wird die Skizze zum Angebot..
- Wichtig: Dokument wird auf Lehrstuhl/GmbH-Papier gedruckt und darf keinen Hintergrund mehr haben.
Einsteuern der Dokumente bei Gruppenleitung, OI und Sekretariat; das Sektretariat fügt dem Angebot einen Vertrag und ein Anschreiben hinzu. |  | PL | - | GL / OI |
| 4. | Eintrag in die Projektliste
Änderung des Projektstatus in der Projektliste |  | PL | - | GL |
Legende:
V=verantwortlich, M=mitwirkend, I=zu informieren
MA=verantwortlicher Mitarbeiter, Prof=Professor, OI=Oberingenieur, GL=Gruppenleiter, Assi=Assistent, "-" =keine Zuordnung
PL=Projektleitung
|
|
|
Inhaltlich verantwortliche(r) Mitarbeiter(in):
Casimir Ortlieb
|
|
|
